Jokowi: Pengendalian banjir Jakarta terkendala sejak 2017


Kamis, 02 Januari 2020 / 10:55 WIB
Jokowi: Pengendalian banjir Jakarta terkendala sejak 2017

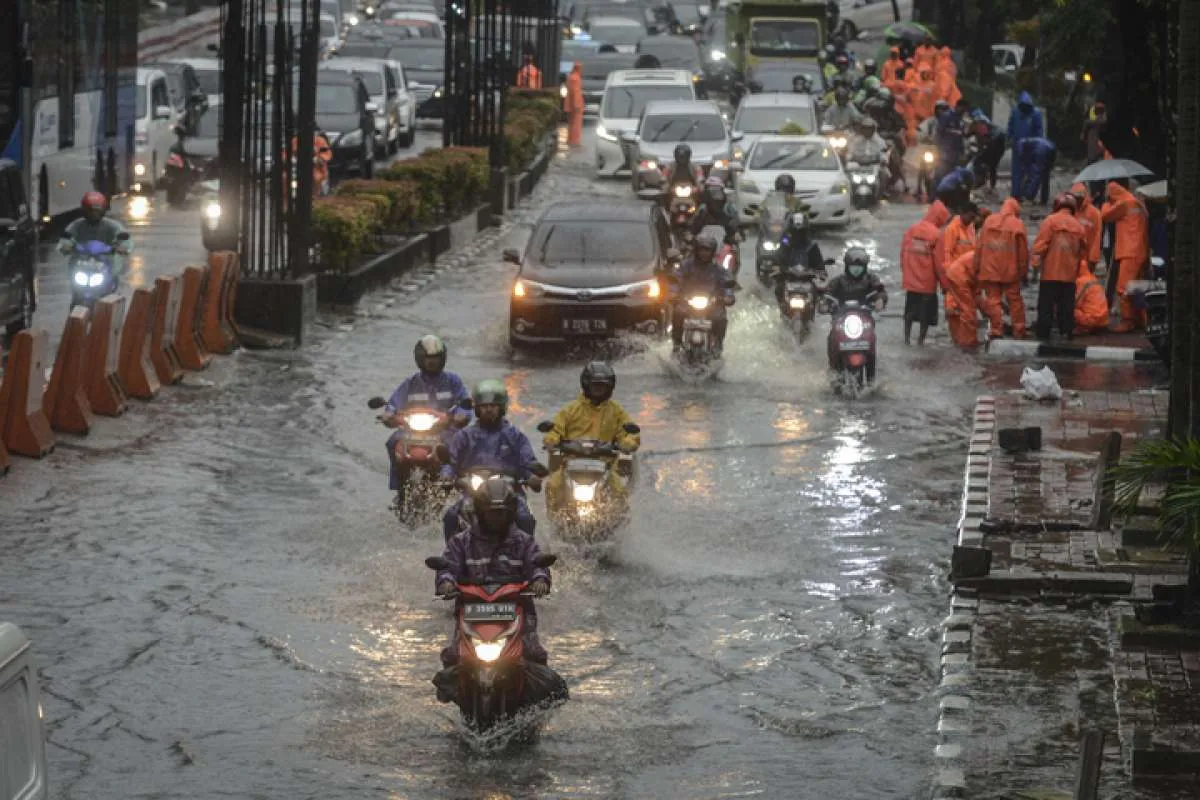

ILUSTRASI. Kendaraan melintasi banjir di Jalan HR Rasuna Said, Kuningan, Jakarta, Selasa (17/12/2019). Data Pusat Data dan Informasi Kebencanaan (Pusdatin) BPBD DKI Jakarta menyebutkan bahwa tingginya intensitas hujan yang mengguyur beberapa wilayah Jakarta pada Sel


Reporter: Yudho Winarto | Editor: Yudho Winarto

KONTAN.CO.ID - JAKARTA. Presiden Joko Widodo (Jokowi) mengemukakan, banjir di ibu kota dan sekitarnya awal tahun ini paling parah terjadi di empat Daerah Aliran Sungai (DAS) di DKI Jakarta, yakni DAS Sungai Krukut, Sungai Ciliwung, Sungai Cakung, dan Sungai Sunter.

Melalui akun media sosialnya, twitter @jokowi, fanpage facebook dan akun instgram yang diunggahnya beberapa saat lalu, Presiden Jokowi menyampaikan, untuk penanganan darurat bersama pihak terkait, telah difungsikan pompa, karung pasir, bronjong dan tanki air agar kawasan dan prasarana publik terdampak dapat segera berfungsi kembali.















Banjir di ibu kota dan sekitarnya awal tahun ini paling parah terjadi di empat Daerah Aliran Sungai di DKI Jakarta, yakni DAS Sungai Krukut, Sungai Ciliwung, Sungai Cakung, dan Sungai Sunter. Untuk penanganan darurat bersama pihak terkait, telah difungsikan pompa, karung pasir, bronjong dan tanki air agar kawasan dan prasarana publik terdampak dapat segera berfungsi kembali. Pembangunan prasarana pengendalian banjir pada keempat sungai terkendala sejak tahun 2017 karena masalah pembebasan lahan. Program Pengendalian Banjir Sungai Ciliwung misalnya, sudah ditangani 16 kilometer dari rencana keseluruhan 33 km. Sementara pada hulunya tengah dilaksanakan pembangunan Bendungan Ciawi dan Bendungan Sukamahi dengan kemajuan pembebasan tanah di atas 90 persen dan perkembangan pembangunan fisik mendekati 45 persen. Kedua bendungan tersebut direncanakan selesai pada akhir 2020. Sementara itu, percepatan pelaksanaan Sudetan Sungai Ciliwung dari Sungai Ciliwung ke Sungai Cipinang, sedang berlanjut. Masyarakat setempat telah menyetujui pemanfaatan lahan untuk kelanjutan pembangunan sudetan sepanjang 600 meter dari keseluruhan 1200 meter.

Sebuah kiriman dibagikan oleh Joko Widodo (@jokowi) pada

Menurut Jokowi, pembangunan prasarana pengendalian banjir pada keempat sungai itu terkendala sejak tahun 2017 karena masalah pembebasan lahan. “Program Pengendalian Banjir Sungai Ciliwung misalnya, sudah ditangani 16 kilometer dari rencana keseluruhan 33 km,” tulis Presiden Jokowi, Kamis (2/1).

Baca Juga: Alasan penting, PNS terkena dampak banjir bisa ajukan cuti

Sementara pada hulunya tengah dilaksanakan pembangunan Bendungan Ciawi dan Bendungan Sukamahi dengan kemajuan pembebasan tanah di atas 90% dan perkembangan pembangunan fisik mendekati 45%. “Kedua bendungan tersebut direncanakan selesai pada akhir 2020,” jelas Presiden.

Sementara percepatan pelaksanaan Sudetan Sungai Ciliwung dari Sungai Ciliwung ke Sungai Cipinang, sedang berlanjut.

“Masyarakat setempat telah menyetujui pemanfaatan lahan untuk kelanjutan pembangunan sudetan sepanjang 600 meter dari keseluruhan 1200 meter,” pungkasnya.
